攻克海上施工难题!中核田湾滩涂光伏项目打造“光伏+核电”多能互补样板
近日,由中国二十二冶承建的中核田湾200万千瓦滩涂光伏示范项目第七标段顺利实现首次并网发电。作为企业深耕新能源赛道、拓展海上绿色建造领域的标志性工程,此次节点圆满落地,不仅标志着项目建设取得关键性突破,更充分彰显了中国二十二冶在复杂海域施工、新能源工程建设领域的硬核实力与全链条履约能力,为企业深耕沿海新能源市场、赋能双碳目标落地筑牢坚实根基。

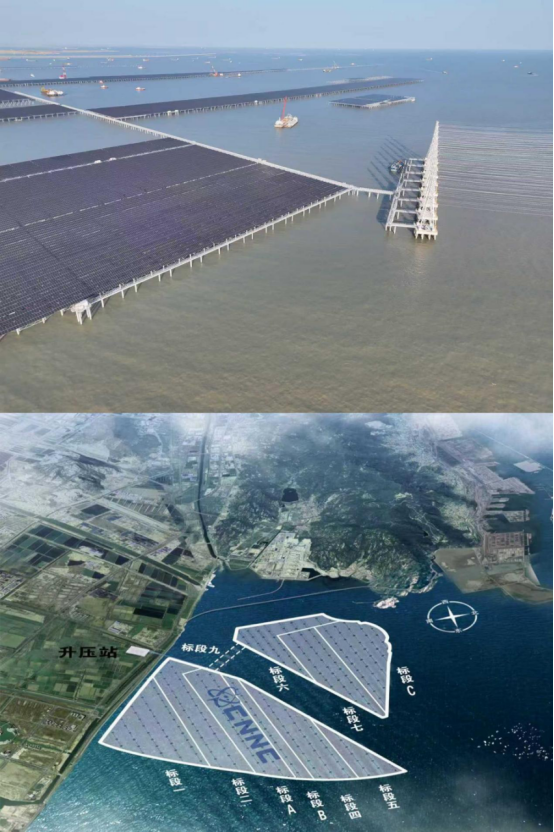

该项目位于江苏省连云港市田湾核电站温排水海域,是目前国内规模最大滩涂光伏项目,也是国内首批报国务院审批、涉及海域面积最大的立体分层设权用海项目,战略定位关键、示范价值突出。自承接建设任务以来,中国二十二冶充分发挥综合优势,统筹资源调配、强化技术引领、压实管控责任,以央企担当扛起建设重任,全力打造安全优质、绿色低碳、技术领先的标杆工程。

攻坚克难保履约:与潮汐赛跑 以高效统筹跑出建设速度
海上光伏施工区别于传统陆上工程,潮间带特殊地形、复杂海洋地质、高盐腐蚀环境,叠加潮汐节律限制,多重难题交织叠加,对施工组织、现场管控、资源调配提出极高考验,也是项目推进的核心难点。

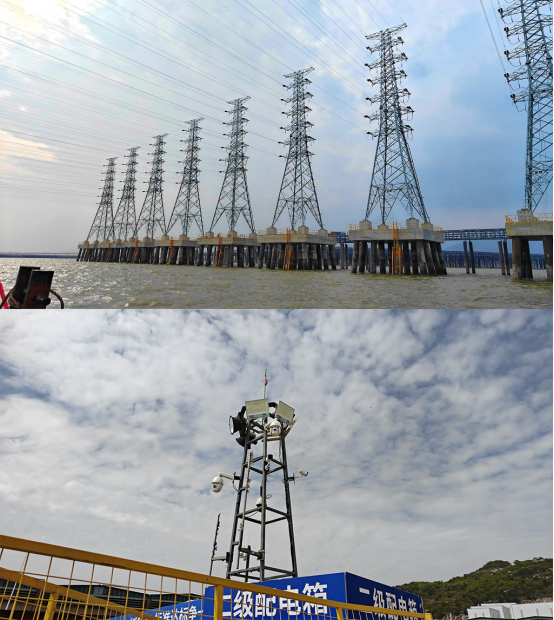

项目所处海域为典型半日潮区域,每日两涨两落,最大潮差超4米,船舶通行、桩基作业、材料转运、人员施工均需严格贴合潮汐规律,每日有效作业窗口仅5至6小时,且时段动态变化,施工组织难度极大。同时,区域滩涂软土层深厚、地层结构杂乱,软硬夹层交错分布,地质条件复杂;沿海高湿高盐环境氯离子浓度高,钢结构、设备设施长期面临强腐蚀考验,防腐标准需达到行业最高CX级,直接关乎光伏电站25年安全稳定运行。

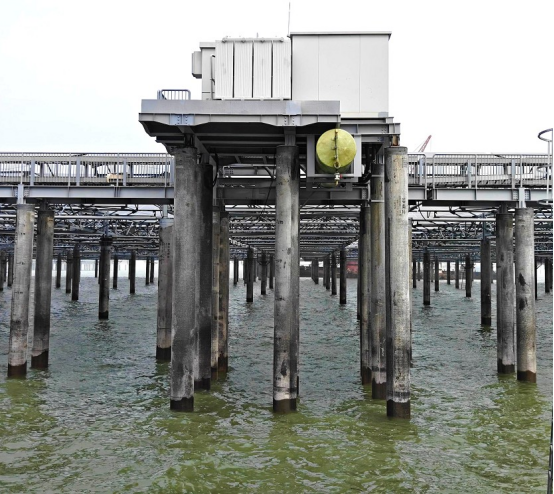

直面诸多挑战,中国二十二冶项目团队立足现场实际,因地制宜优化施工组织方案,以潮汐为令、以节点为纲,构建适配海洋工况的专属施工体系。项目部将潮汐时刻表作为施工“作战手册”,以周为单位滚动更新作业计划,精准细化至小时级分工,形成“涨潮前置准备、退潮集中施工、潮期有序撤离”的闭环作业模式,最大化压缩无效工期,把有限作业时间用精、用好。针对海上高湿高盐环境,打桩船、起重船、运输船等关键设备执行“日巡检、周维护、月标定”制度,关键部位采用冷缠矿脂带防腐,电气设备防护等级提升至IP65以上,核心密封与带电部位不低于IP67,确保设备长期稳定运行。
在设备运维与环境适配方面,项目团队建立船舶机械“日巡检、周维护、月标定”常态化机制,针对海洋腐蚀特性,对钢结构关键部位采用冷缠矿脂带专项防腐处理,全面升级电气设备防护等级,核心带电构件密封防护对标高等级标准,全方位抵御海洋环境侵蚀。安全管控层面,延续二十二冶标准化、网格化管理优势,搭建“智能监控+现场值守+应急保障”三维防护体系,全域布设智能监测点位,实现作业画面实时可视化管控;专属救生艇全天候值守,防护设施随潮汐动态调整布设位置,全员落实安全防护举措。自开工建设以来,项目全程严守安全底线,实现重大安全事故零发生,以稳扎稳打的管控能力,为高效履约保驾护航。

技术创新破瓶颈:敢闯敢试突破壁垒,打通海上施工关键环节
针对传统大型打桩船调配难、成本高、效率不足,难以适配滩涂零散化、高频次施工的短板,团队项目团队大胆革新,将挖掘机改造为海上专用沉桩装备,搭配大型运输船模块化搭载作业,以振动锤替代传统冲击锤,大幅优化PHC管桩施工工艺。经现场实践验证,单桩施工效率提升1.5倍,桩位偏差精准控制在15厘米以内,精度、效率双向达标,该项创新成果已在项目全标段推广应用,成为复杂滩涂施工的实用化标杆工艺。围绕核心技术突破,项目团队同步优化测量放点、桩位复核、垂直度控制等全流程工序。采用打桩设备GPS实时动态定位系统,将测量误差控制在厘米级;建立桩基施工数字化台账,每一根桩的坐标、垂直度、打入深度全程可追溯,确保基础施工精准可靠。在组件安装环节,创新推行“陆上集中组拼、海上整体吊装”高效建造模式,充分利用陆地稳定作业条件,提前完成支架模块化拼装,再通过船舶转运、海上一次性吊装就位,有效缩减海上高危作业时长,减少海上施工工作量,兼顾施工安全、工程质量与建设效率。
一系列接地气、重实效的技术革新,精准破解潮汐制约、软基施工、高腐蚀环境等多重瓶颈,不仅保障了项目高效推进,更沉淀形成可复制、可推广的海上滩涂光伏施工技术经验,为海上光伏规模化建设探索出了一条自主创新的施工路径。

质量为本铸精品:严守标准匠心筑造,让每一道工序都经得起检验
项目严格落实“质量终身制”,关键工序执行班组自检、技术巡检、监理专检“三检制”,每一道工序层层把关、三方确认,闭环管理后方可进入下一环节。所有进场原材料,光伏组件、支架、电缆、桩基等,全部实行复检准入。支架涂层厚度逐批抽检,螺栓扭矩逐颗核验,不合格批次坚决清退,从源头杜绝质量隐患。每一根PHC管桩的打入深度、垂直度、平面坐标,全部建立数字化档案。对偏差超限的桩位,采取补桩或调整支架连接方案处理,确保上部结构安装精准无误。组件吊装前,对桁架、支架、光伏板进行全面外观检查;安装完成后,逐项开展接线、接地导通测试,关键工序规范执行率100%。以近乎严苛的细节把控,保障工程长效稳定运行,为电站25年安全运维保驾护航。

田湾滩涂光伏项目并非孤立的电站,而是与田湾核电站深度融合的“光伏+核电”多能互补系统,实现了海域空间立体分层、发电效率协同提升、制度创新先行三重突破。项目利用核电站温排水区域,冬季可提升光伏转换效率2-3个百分点,为全国沿海核电、火电厂温排水海域的新能源开发提供了可复制、可推广的制度经验。

从陆上施工到海上作业,从技术跟随到自主创新,中国二十二冶以该项目为起点,成功打通海上光伏施工全流程关键环节。随着项目全容量并网推进,这套成熟技术与管理体系,将为我国海上光伏产业高质量发展,贡献更多央企智慧与力量。(中国二十二冶集团有限公司供图)
